У будь-якому серйозному проекті є мережевий графік – це графічне відображення черговості виконання всіх дій з зазначенням строків. Правильна послідовність проведення всіх робіт позбавить вас від переробок і скоротить час, відведений на ремонт.
Гідність графіки в тому, що відразу починається мислення картинками, а не за допомогою перекладу слів з картинки.

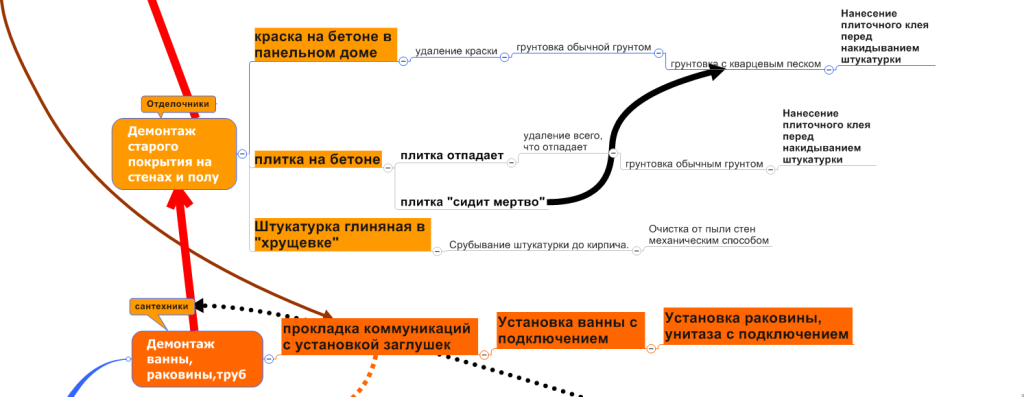

Мережевий графік зроблений на комп’ютері

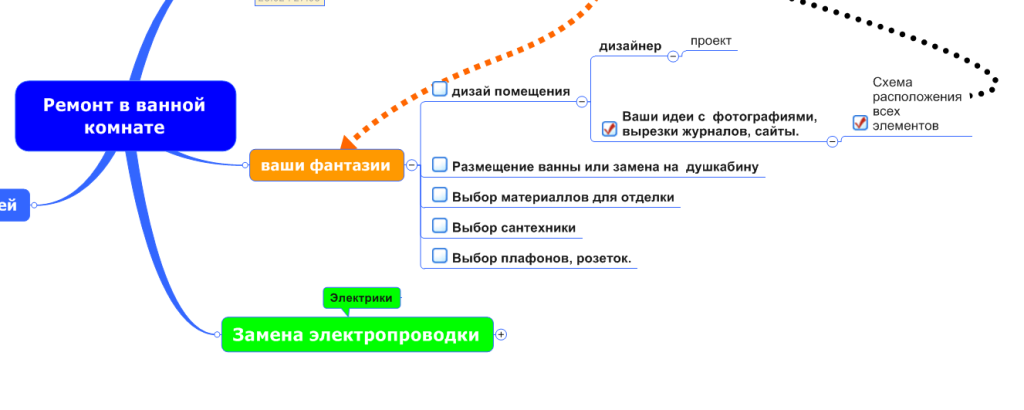

Стандартний мережевий графік
Раніше побудова сіткових графіків проводилося на ватмані за допомогою лінійки, олівця і циркуля. Сьогодні я пристосував під цю справу програму для побудови ментальних карт Mindjet MindManager . Може є і інші, більш пристосовані для цього інструменти, але тут виходить все наочно і зрозуміло. Головне є можливість вносити доповнення, відкривати і приховати непотрібні розділи і ще багато чого корисного.
З чого починати реконструкцію ванної кімнати?
Починати потрібно з фантазій. Що б ви хотіли змінити. Які картинки або фотографії вас надихнули. Що можна взяти для себе вже втілених (чужих) дизайнах?
Потім фантазії призвести до реалій – наявністю коштів на ремонт і можливістю реалізувати задумане; знайти компроміс, прийняти рішення і діяти.

Початковий етап будь-якого ремонту
Від сміливості ваших фантазій залежить перелік робіт і вартість ремонту. Але при будь-якому вигляді реконструкції, є роботи ( в старому житловому фонді), які обов’язкові навіть для некапітального ремонту. Якщо їх не зробити, то це буде бомба з відкладеним вибухом. Одного разу це може попсувати ваші старання.
“Обязалово”:
- Замінити всі комунікації і стояк каналізації.
- Замінити електропроводку.
- Зробити гідроізоляцію підлоги з заходом на стіни.
1. Самим першим дією реконструкції ванної кімнати повинен стати перенесення ваших фантазій на папір. Це може бути графік, подібний цьому або креслення на папері у клітинку з простим списком робіт. Це ніхто крім вас не зробить. На цьому етапі необхідно вирішити що ви хочете зробити зі своїм сан вузлом:
- У вас буде ванна або душ кабіна.
- Душова кабіна стаціонарна або виготовлена на місці.
- Де буде розетки, дзеркало з підсвічуванням і, можливо, пральна машина.
- Який обробка буде на стелі.
Всі фантазії по перенесенню раковини, унітазу і ванни необхідно погоджувати з фахівцем. Часто, такі бажання важко здійснимими.
2. Паралельно з вашими фантазіями можна починати демонтаж всього: ванни, раковини, труб, унітазу. Далі демонтаж переходить на двері, стіни і підлога. Скрізь необхідно дійти до основної конструкції, не залишаючи жодних прошарків, перед вирівнюванням стін та підлоги. Винятком може бути “не сбиваемая плитка”. Але це рідкісне явище.

Другий етап – демонтаж
Наступний етап:
- Прокладання електричних кабелів по стінах і стелі з установкою коробок. Ретельна ізоляція оголених кінців проводу.
Прокладка сантехнічних комунікацій – водопроводу та каналізації.

Електромонтажні роботи у ванній
Ці роботи необхідно пов’язувати з установкою маяків по вирівнюванню стін. Верх коробочки і висновки труб повинні бути на поверхні штукатурки.
4. Далі йде вирівнювання стін і підлоги по маяках цементно-піщаним розчином. Формування кута, в якому буде встановлена ванна, в 90 градусів. На цьому етапі виникає відрізок часу, необхідний для набору міцності штукатурки і стяжки. Це можливо тиждень. А в разі влаштування гідроізоляції стін – до повного висихання штукатурки. Цей період може бути заповнений пристроєм каркасу для стелі (у разі для гіпсокартону або вагонки) або вирівнюванням поверхні розчином.

Порядок проведення штукатурних робіт у ванній

Послідовність при облицюванні плиткою у ванній
З цього моменту можлива установка дверного блоку на будь-якому наступному етапі.
